Công tác trung tu vượt tiến độ

Ngày 06/03/2016, tổ máy H2 - Nhà máy thủy điện Thác Mơ sẵn sàng phát điện sau 15 ngày trung tu, vượt trước 05 ngày so với tiến độ sửa chữa.

Chỉ với 3/4 thời gian của đợt trung tu, lực lượng kỹ sư, công nhân của Công ty  đã nổ lực hết mình, hoàn thành tốt  các hạng mục công việc theo kế hoạch đề ra , đưa tổ máy H2 vào vận hành trong thời gian sớm nhất.

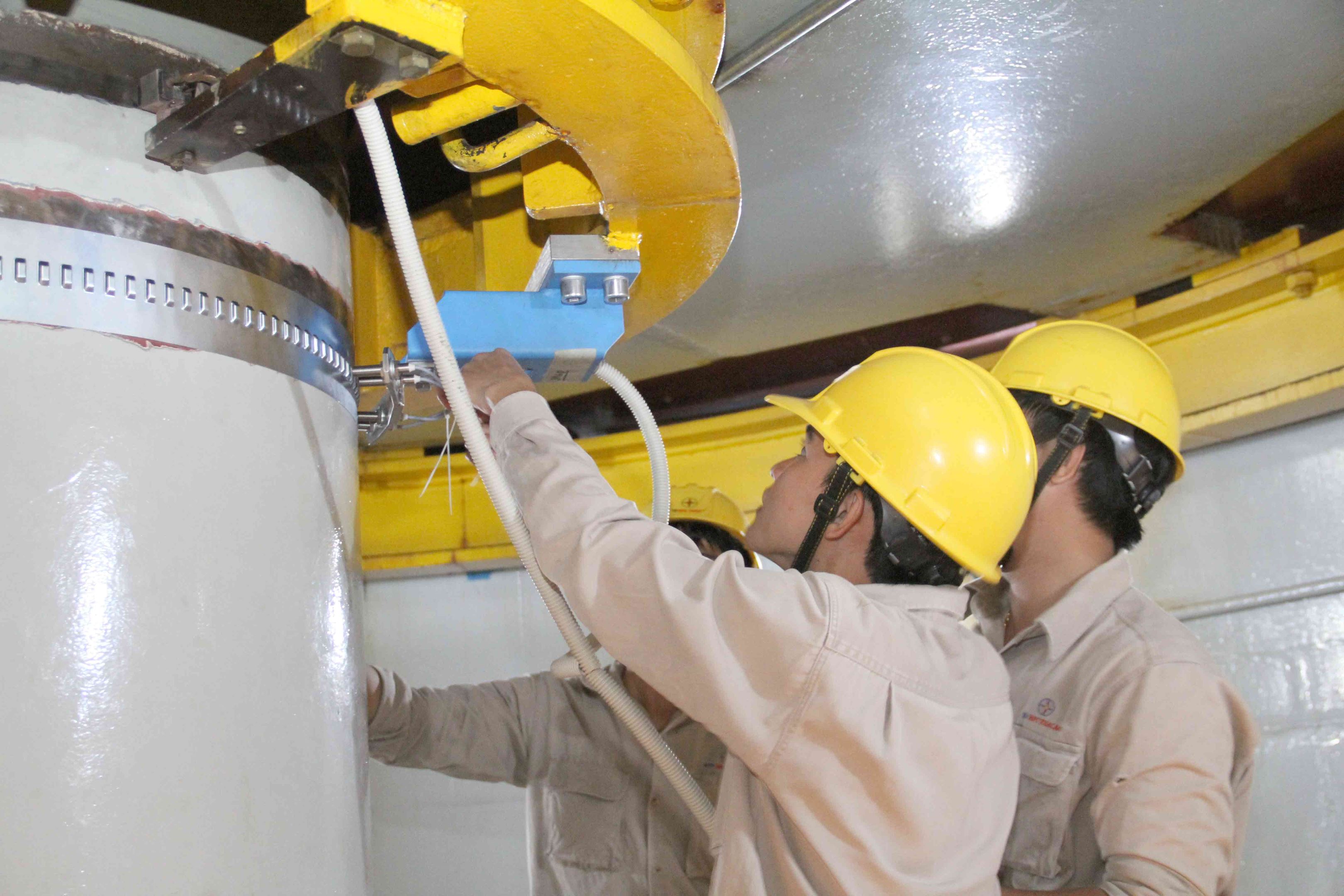

Đội thí nghiệm kiềm tra cơ cấu đo tốc độ máy phát

Để đạt được thành quả này, Lãnh đạo Công ty chỉ đạo các phòng ban liên quan: chủ động từ khâu lập kế hoạch; chuẩn bị đầy đủ phương tiện, vật tư, thiết bị đáp ứng tốt cho công tác trung tu...sự  phối hợp chặt chẽ - nhịp nhàng giữa các tổ, đội nhóm là nhân tố tích cực, thúc đẩy tiến độ trung tu tổ máy H2 đạt chất lượng, vượt tiến độ trước 05 ngày . Kết quả này một lần nữa khẳng định năng lực của lực lượng  sửa chữa của Công ty trong lãnh vực sữa chữa thiệt bị điện.

Với kết quả đưa  tổ máy H2 sớm phát điện trở lại, bên cạnh lợi ích kinh tế từ lượng điện sản xuất, góp phần ổn định phụ tải lưới điện, Công ty còn tiết kiệm nhiều thời gian trong công tác sửa chữa lớn thiết bị nhà máy điện.

  • 09/03/2016 02:21
  • Liêm Hòa - Văn Hải
